En résumé : le déroulement d’un projet solaire
Installer des panneaux solaires photovoltaïques suit un processus structuré, de l’étude à la mise en service :
démarches administratives (mairie, raccordement au réseau électrique)
installation des panneaux solaires sur votre toiture
contrôle de conformité (Consuel)
mise en service et début de la production d’électricité
accès aux aides et revente du surplus
Installer des panneaux solaires photovoltaïques permet aujourd’hui de produire de l’électricité, de réduire sa dépendance au réseau public et de sécuriser ses dépenses énergétiques.
Mais concrètement, comment se déroule un projet solaire ?
Entre démarches administratives, installation photovoltaïque, raccordement au réseau électrique et mise en service, plusieurs étapes structurent le projet.
Solarock vous explique tout, étape par étape, pour comprendre comment votre future production d’énergie solaire se met en place.
Une installation photovoltaïque : un projet structuré de A à Z
Un projet solaire repose sur une logique simple :
préparer les démarches administratives
installer les panneaux solaires
valider la conformité
démarrer la production d’électricité
L’objectif : vous permettre de produire votre propre électricité photovoltaïque, en toute sécurité, et de l’utiliser ou la revendre.

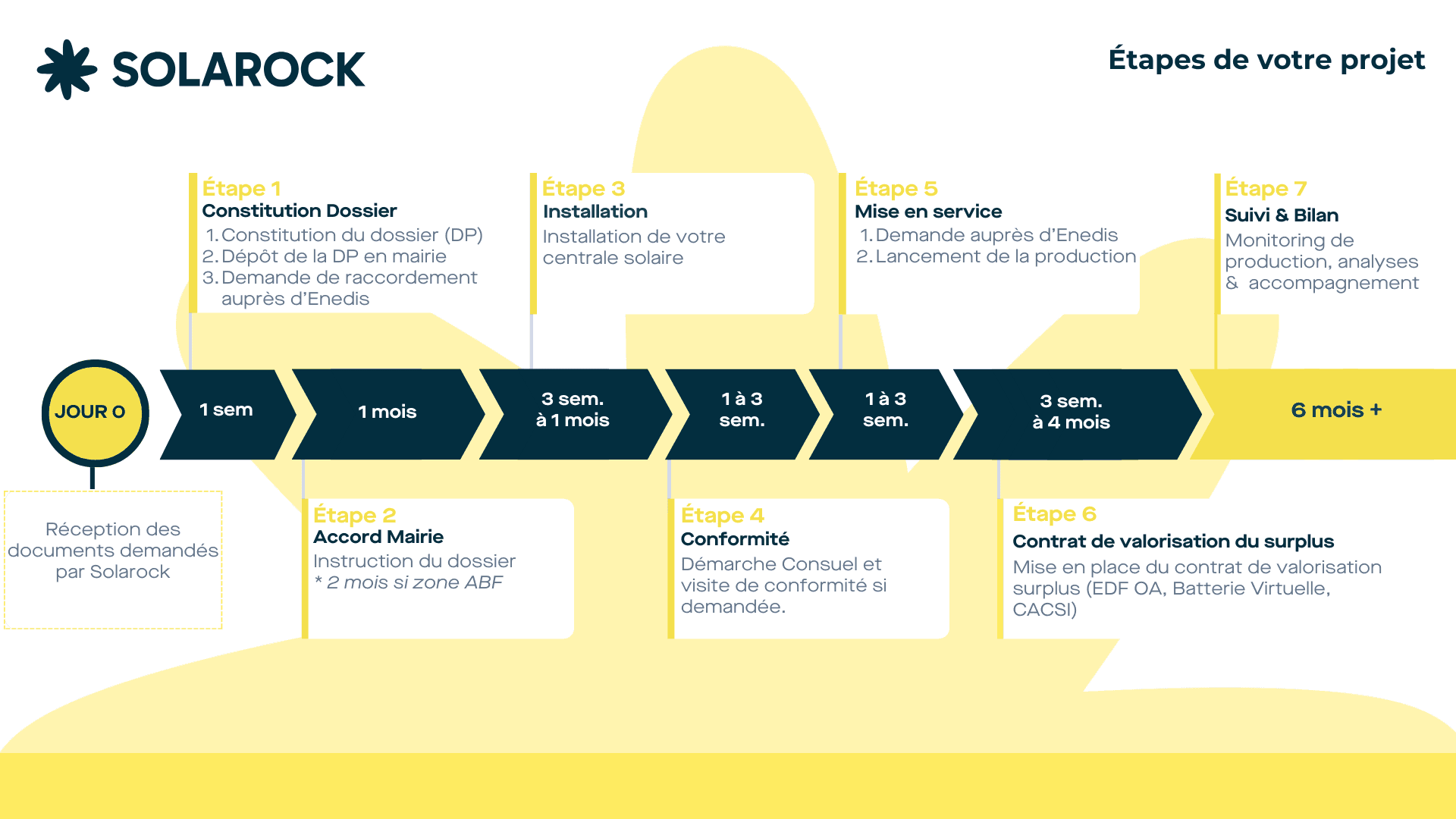

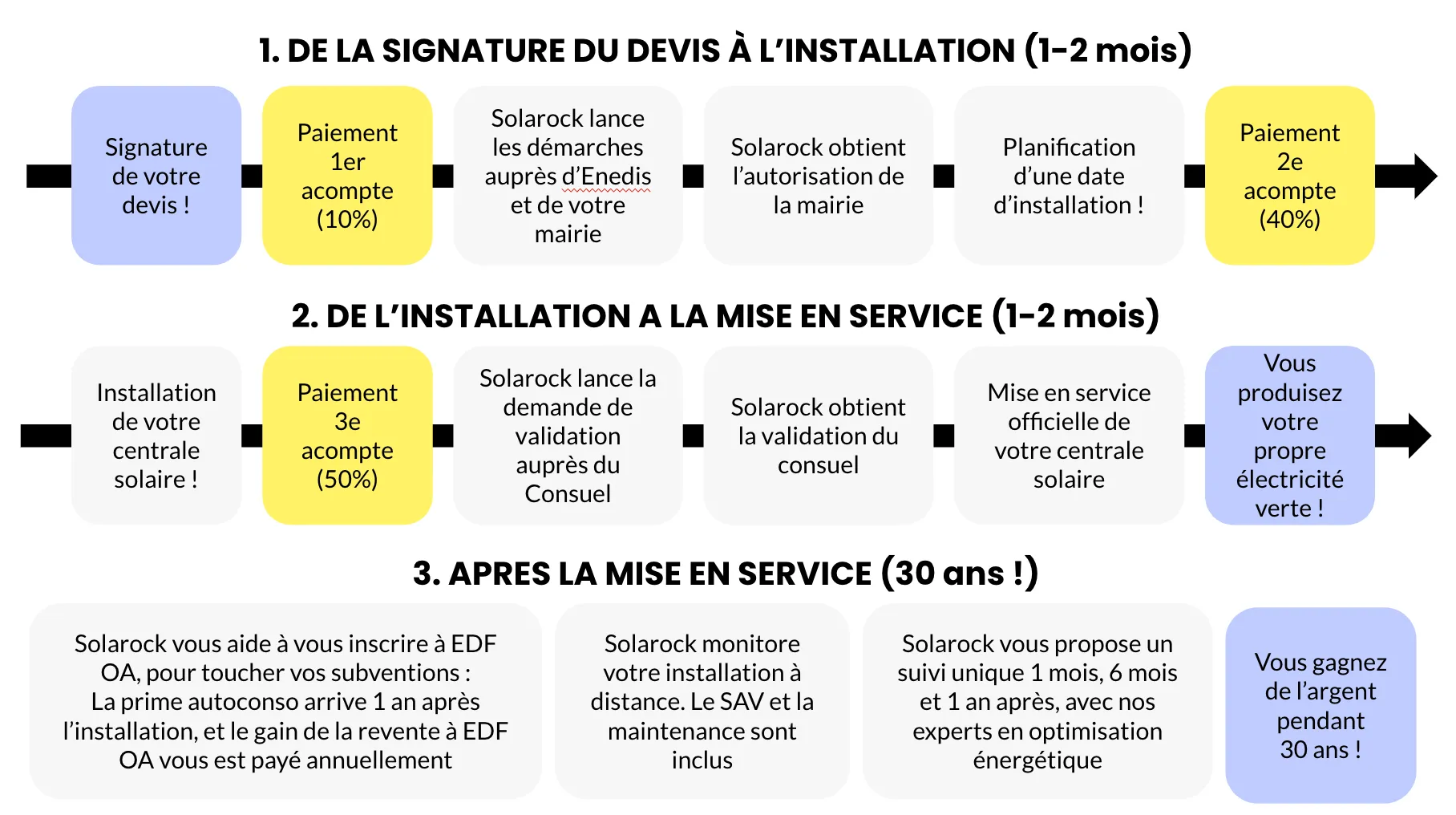

Les étapes en photos :

Étape 1 : Démarches administratives (mairie et raccordement au réseau)
Avant toute installation photovoltaïque, deux démarches sont indispensables :
Autorisation d’urbanisme
Une déclaration préalable est envoyée en mairie pour valider l’intégration des panneaux solaires sur votre toiture.
délai : 1 mois (2 mois en zone protégée)
validation tacite en absence de réponse
intégration au bâti vérifiée
Raccordement au réseau électrique
Une demande est réalisée auprès du gestionnaire (Enedis ou régie locale).
Cette étape est clé, car elle fixe :
le tarif de revente de l’électricité produite
les conditions d’injection sur le réseau public
Solarock s’occupe de l’ensemble des démarches.
Ce que vous devez faire : nous allons vous envoyer une liste d’informations et de documents à nous transmettre. Merci de nous les envoyer au plus vite, s’il vous plaît.
Quand ? : envoi du dossier au plus vite.
Étape 2 : Planification de l’installation
Une fois les démarches lancées, une date d’installation est planifiée.
L’objectif :
coordonner les équipes
anticiper les délais administratifs
optimiser la mise en production
En général, l’installation est prévue environ 1 mois après le lancement du projet.
Ce que vous devez faire : nous allons vous envoyer, à ce moment-là, des propositions de dates pour l’installation. Merci d’en choisir une, s’il vous plaît.
Quand ? : dès que les dossiers sont envoyés à la mairie et au gestionnaire de réseau, nous pouvons fixer une date environ 1 mois plus tard (temps maximum de réception des autorisations). Vous recevrez une invitation pour l’installation dans votre agenda. Si la mairie approuve le dossier avant ce délai, nous pourrons bien sûr avancer la date.
Étape 3 : Installation des panneaux solaires photovoltaïques
C’est le cœur du projet. Les équipes installent :
les panneaux solaires photovoltaïques sur la toiture
les onduleurs ou micro-onduleurs (conversion courant continu → courant alternatif)
le système de suivi de la production d’électricité
éventuellement des batteries pour stocker l’énergie
À ce stade :
l’installation est prête
l’électricité est produite
mais elle ne peut pas encore être injectée sur le réseau
Vous avez déjà accès à votre suivi de production d’énergie en kWh.
Ce que vous devez faire : deux choses :
Être présent pour nous ouvrir la porte à la date convenue. Nous vous renverrons une notification pour confirmer l’heure d’arrivée le matin même. L’installation durera [x] jours (à déterminer). Nous nous occupons de tout.
Être présent à la fin de l’installation pour signer un PV de réception. C’est à ce moment-là que vous réglerez le solde, que nous installerons l’application sur votre téléphone pour suivre votre production, et que nous vous enverrons une facture acquittée ainsi que toutes les fiches techniques du matériel installé.
Quand ? : à la date convenue, environ 1 mois après la signature du devis (2 mois pour les maisons situées en zone ABF).
Étape 4 : Validation Consuel (conformité électrique)
Le Consuel vérifie que l’installation respecte les normes de sécurité.
Cette validation est obligatoire avant toute mise en service.
délai moyen : 2 à 4 semaines
inspection possible sur site
validation quasi systématique si installation conforme
Solarock gère la demande et le suivi.
Ce que vous devez faire : lorsque nous vous donnons le feu vert, vous pouvez appuyer sur l’interrupteur pour allumer votre centrale solaire : c’est parti !
Quand ? : dès la validation (tacite ou active) du Consuel, soit environ 2 mois après la signature du devis (3 mois pour les maisons situées en zone ABF).
Étape 5 : Mise en service (produire votre électricité)
Une fois le Consuel validé : l’installation est raccordée au réseau électrique et vous pouvez produire et consommer votre électricité solaire
C’est le moment clé :
votre installation commence à produire
vous réduisez votre consommation du réseau
vous valorisez votre production d’électricité
Étape 6 : Revente du surplus et aides
Après la mise en service :
Accès aux aides
prime à l’autoconsommation
aides liées aux énergies renouvelables
Revente de l’électricité
Vous pouvez :
consommer votre production
revendre le surplus au réseau public
Cela permet de générer un revenu complémentaire.
Ce que vous devez faire : avec (ou sans, selon votre préférence) notre aide, vous pourrez créer votre compte en ligne EDF OA et renseigner vos coordonnées bancaires.
Pour obtenir la prime à l’autoconsommation, vous n’avez rien de plus à faire.
Pour percevoir les revenus de la revente de votre surplus d’électricité, vous devrez déclarer chaque année la quantité d’électricité revendue sur le site. Nous vous accompagnerons dans cette démarche, mais elle reste très simple.
Vous pouvez également consulter le Guide du producteur, où ces démarches sont expliquées.
Quand ? : dès la mise en service !
Combien de temps dure une installation solaire ?
En moyenne :
2 mois pour une installation standard
3 mois en zone protégée
Ce délai comprend : démarches administratives, installation etvalidation et mise en service
Pourquoi ce processus est essentiel ?
Chaque étape permet de garantir :
une installation conforme
une production d’électricité optimisée
une intégration au réseau électrique sécurisée
une rentabilité sur le long terme
Le solaire photovoltaïque est un projet technique, mais structuré pour être simple côté client.
Combien produit une installation photovoltaïque ?
Quelle est la différence entre courant continu et courant alternatif ?
Peut-on revendre son électricité solaire ?
Quel est le rôle de l’onduleur ?
Une batterie est-elle obligatoire ?
Combien coûte une installation photovoltaïque ?
Peut-on installer des panneaux sur toutes les toitures ?
Qu’est-ce que le Consuel ?

Renan Keraudran
